Construction de la centrale hydroélectrique du MIAGE
L'entreprise FFT a été missionnée par l'entité CH Miage ( Total Energie / commune de St Gervais les Bains) pour la réalisation de la centrale hydroélectrique du Miage sur la Commune de St Gervais.
Ces travaux de construction seront échelonnés de fin 2021 à fin 2023.
Nature des travaux :
- Construction de la conduite forcée DN 700 longueur 1500 ml
- Construction de la prise d'eau et d'un pont d'accés
- Construction de l'usine hydroélectrique et d'une paroi clouée de soutènement amont
- Construction du pont et de la route d'accés à l'usine

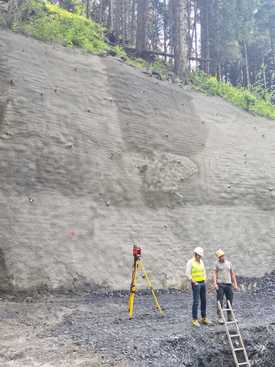

- Remise en état et travaux de VRD
Pour cela, FFT va avoir recours à la construction de 3 blondins ( ou téléphériques de chantiers) de 3 à 5 Tonnes afin d'acheminer les tronçons de conduite forcée et le béton ainsi que l'évacuation des arbres présents dans l'emprise des travaux.
Moyens humains :
- 15 personnes de FFT travailleront sur ce projet : mise en oeuvre des blondins / fourniture et pose de la conduite forçée / massifs de butée / pont usine et parois clouées
- Entreprise MARIAZ : réalisation des terrassements et réseaux
- Entreprise JAMEN : réalisation prise d'eau et bâtiment usine
- Entreprise STCM / ATTM : coupe des arbres et évacuation au blondin forestier
- Bureaux d'études : GC Conseils / SAGE / ARTELIA / INGELO

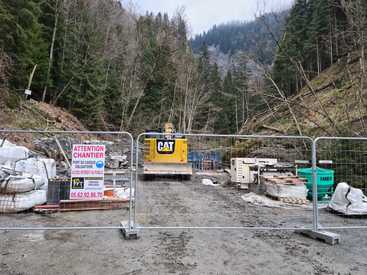

Moyens matériels :

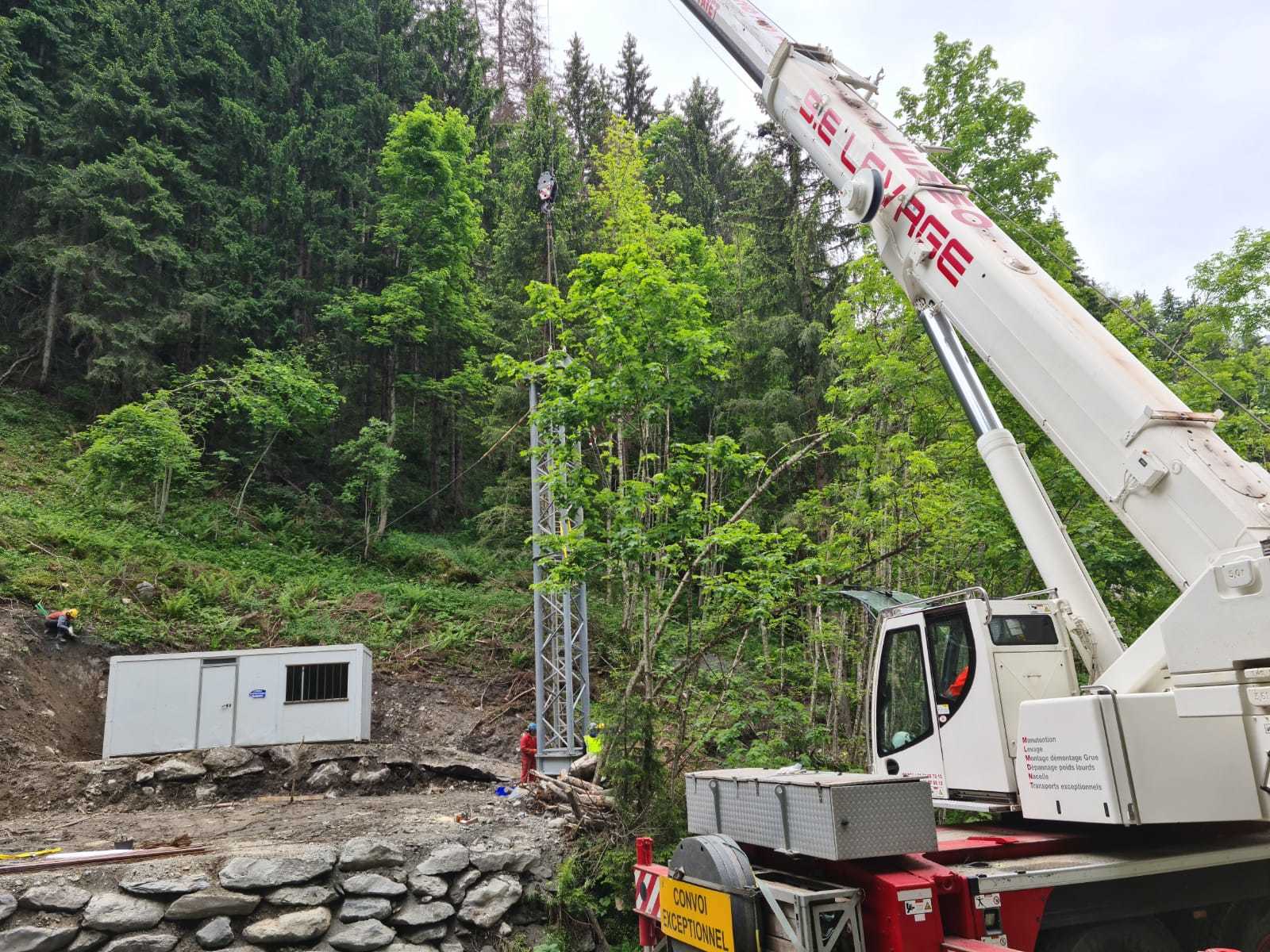

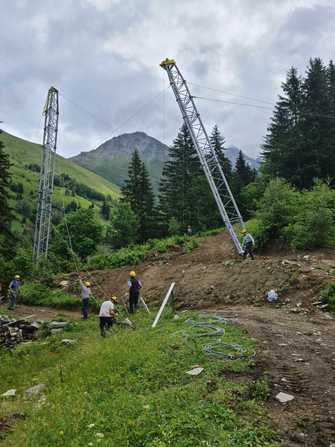

- 3 blondins de chantier dont un blondin forestier
- 2 pelles araignées de 10 et 13 Tonnes
- Groupes électrogènes et postes de soudure autonomes
- Centrale à béton de chantier
