Blondin SHEM Eaux Bonnes
L'entreprise FFT s'est vu confier la reconstruction de la conduite forçée de SHEM EAUX BONNES en cotraitance avec la société SPAC durant l'année 2018.
La société SPAC réalisera les travaux de démontage et repose de la partie métallique de la conduite forçée.
FFT va réaliser les travaux suivants:
-Installation et sécurisation de chantier

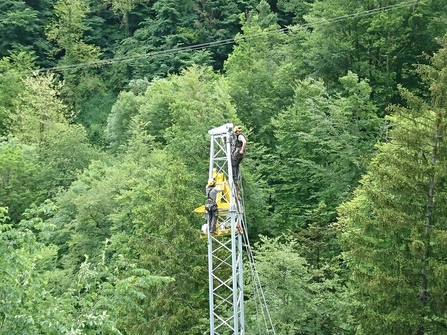

-Pose de l'échafaudage sur l'ensemble du profil.

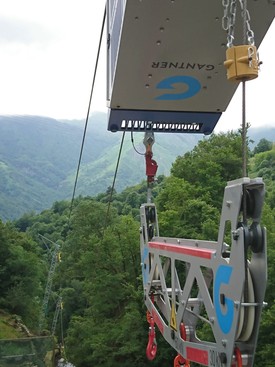

-Construction d'un blondin 5T pour transport des charges et des viroles.
-Démolition des massifs et des pillettes.
-Travaux de Génie civil (reconstruction des massifs et des pillettes).
- Etudes et préparation: 2 mois.
- Temps d'intervention: 8 mois
- Effectifs: 8 personnes dont un chef de chantier et un conducteur de travaux à plein temps
- Montant des travaux HT : 950 000 euros
